Обеспечение необходимого роста энергопотребления может столкнуться в ближайшие годы с рядом проблем. Основными источниками генерации в системе ОАО "Тюменьэнерго" являются энергоблоки мощностью 800 МВт. Эти энергоблоки с 2005 года начинают вырабатывать парковый ресурс, что приведет к снижению мощности, что приведёт к снижению поставок электроэнергии от Сургутских ГРЭС в северном направлении на подстанцию Холмогоры, через которую осуществляется энергоснабжение централизованной зоны ЯНАО. Этим определяется целесообразность создания в регионе собственных генерирующих мощностей, ориентированных на использование "низконапорного" газа, который может обеспечить их работу в течение многих десятилетий.

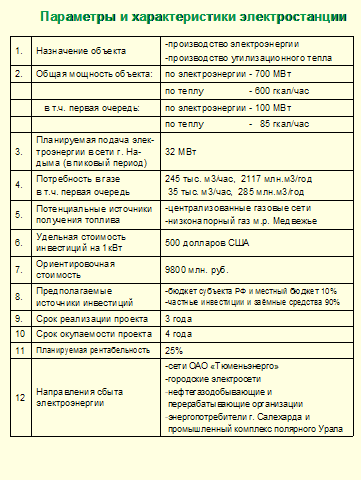

С целью повышения эффективности использования природного газа и обеспечения надежного тепло- и электроснабжения было принято решение о реализации проекта строительства электростанции в городе Надым ориентировочной мощностью 100 МВт с утилизацией тепловой энергии. Потребности города Надым в электроэнергии составляют 32 МВт, остальная электроэнергия будет реализовываться через сбытовую организацию ОАО "Северная энергетическая компания". Вся тепловая энергия, вырабатываемая станцией, будет потребляться городом, что позволит вывести в резерв одну из двух используемых котельных.
Для обеспечения рентабельности, станция будет работать в когенерационном режиме, то есть обеспечение теплом будет производиться за счёт утилизации тепла выхлопных газов двигательной установки, вращающей генератор. При электрической мощности 100 МВт можно обеспечить тепловую мощность в размере около 80 МВт без затрат топлива на производство тепловой энергии. Полный коэффициент полезного действия таких установок составляет 90%.
Имеющиеся технико-коммерческие предложения ряда производителей такого рода установок позволяют с уверенностью утверждать, что такого рода когенерационные энергетические установки производятся серийно, установлены на целом ряде малых и средних энергостанций в различных странах мира и в целом доказали свою эффективность.
|
